2026年春,全球AI算力需求正以每月15%的速度暴涨——训练一个千亿参数模型,需要的服务器数量能填满三个足球场。但云服务商们却陷入了荒诞的困境:手里攥着上千亿美金的预算,却要等上15周才能在数据中心里架好第一台服务器。现场电工要在尘土里接完上万根线缆,任何一个工人的失误都可能让整个项目延期。直到亚马逊的工程师们拿出了一套“魔术方案”:把整个数据中心的核心机房,变成了一个个能直接拉到现场的巨型“积木”。他们是怎么把耗时数月的工地作业,压缩到短短3周的?

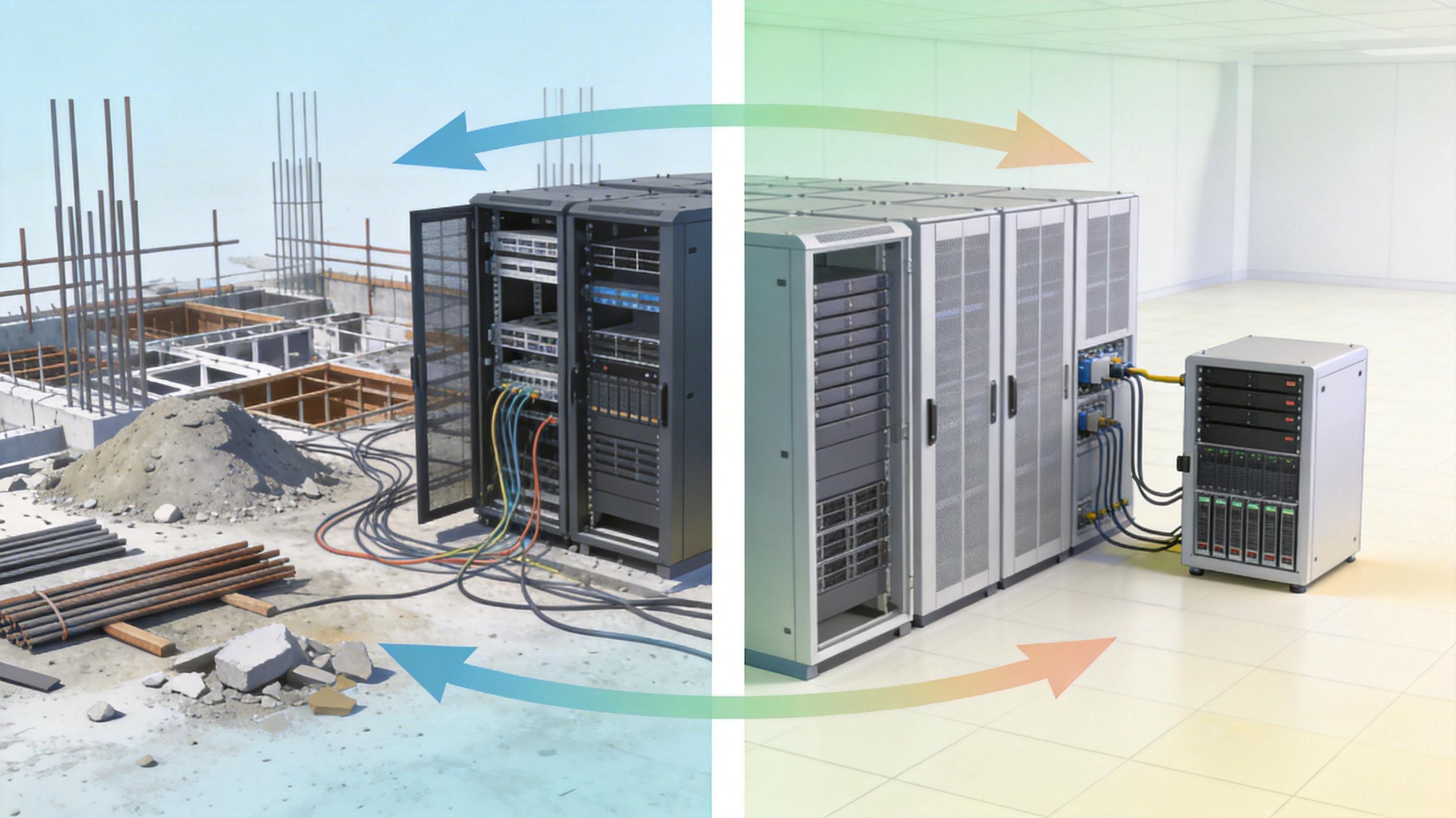

你可以把传统数据中心建设想象成在荒郊野外搭一栋摩天大楼——工人要从打地基开始,一点点把钢筋、水泥、线缆、服务器机架攒起来,光是给服务器接电布线就要耗掉6万到8万小时,整个过程像在拼一幅没有说明书的10万片拼图。而亚马逊的这套方案,相当于把拼图提前在工厂里拼好大部分模块,运到现场后只需要把几个大块拼起来。

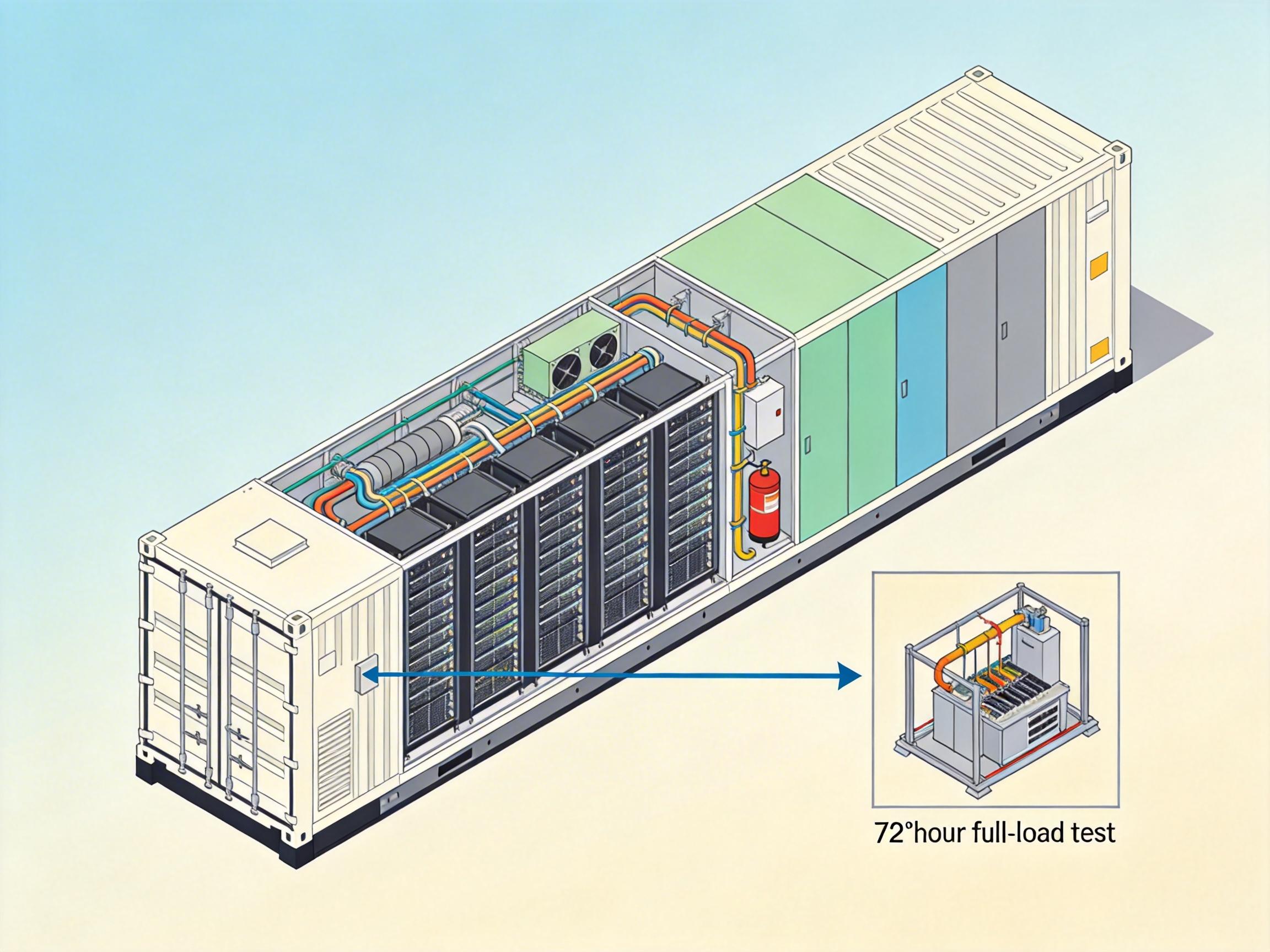

这些被称为“skids”的巨型模块,每一个都有半挂车那么大,约45英尺长、2万磅重。在工厂的无尘车间里,工人会把服务器机架、配电系统、冷却管道、消防设备甚至照明系统全部预装完毕,连每一根线缆的走向都经过计算机模拟优化。模块出厂前会经过72小时的满负荷测试,确保没有任何接线错误或设备故障。

到了现场,只需要用特种拖车把模块运进空厂房,接上外部的电力和网络接口,2到3周后就能开始安装服务器——比传统方法整整快了12周。更关键的是,这直接砍掉了5万小时的现场电工工时,相当于少请20个熟练电工干一整年。
很多人以为模块化数据中心是新鲜事,但其实行业里早就有类似尝试——比如把服务器塞进集装箱里。但亚马逊的方案,第一次把模块化做到了数据中心的“心脏”部位。
传统的模块化大多是“小打小闹”:要么是把单个机柜做成预制单元,要么只负责电力或冷却系统。而亚马逊的“skids”模块,是把整个数据厅的核心功能打包在一起——你可以把它理解成,不是把冰箱的零件运到家里组装,而是直接把一台调试好的冰箱搬进门。这种级别的集成,意味着工厂里的每一道工序都要重新标准化:从模块的尺寸、承重,到电力接口的规格,甚至连模块之间的缝隙都要精确到毫米,才能保证现场拼接时严丝合缝。
更聪明的是,这种模式完美适配了AI时代的算力需求。AI服务器的功率密度是传统服务器的3到10倍,对电力和冷却的要求极其苛刻。在工厂里预先集成液冷管道和高压配电系统,能把现场出错的概率降到几乎为零——毕竟,在无尘车间里接一根高压线缆,比在风沙漫天的工地里要可靠得多。
但这套“魔术方案”也有它变不了的戏法。
亚马逊的工程师能把建设时间从15周压缩到3周,却解决不了另一个更棘手的问题:电力。一个标准的AI数据中心,一年的耗电量相当于一座10万人口的城市。而要给这样的设施接通电网,光是建变电站、铺高压线路就要等上2到3年——这意味着,哪怕你能在3周内建好机房,也可能要等两年才能给服务器通电。
现在,包括亚马逊在内的云服务商们,都在被迫做另一种尝试:自己建电厂。他们在数据中心旁边建天然气发电厂、太阳能农场,甚至投资小型核反应堆,试图绕过缓慢的电网扩容。但这又带来了新的问题:自建电厂的成本是传统电网供电的1.5倍,而且需要额外的技术团队来维护。
更值得关注的是,这种“先建机房再等电”的模式,正在造成新的浪费——据行业统计,2026年全球有超过200万台AI服务器因为缺电,被堆在数据中心的仓库里吃灰,总价值超过600亿美元。
当我们为亚马逊的“魔术方案”惊叹时,其实更该看到背后的真相:AI时代的算力竞赛,本质上是一场基建能力的比拼。亚马逊把机房搬进工厂,解决了“怎么建得快”的问题,但“怎么拿到电”的难题,依然像一道枷锁套在整个行业头上。
未来的数字基建,不会只比拼谁能把模块造得更标准,还要比拼谁能更快地打通电力、土地、供应链的任督二脉。算力的边界,最终是能源的边界。也许再过十年,我们回头看今天的模块化革命,会发现它只是AI基建竞赛的热身——真正的决赛,将在能源领域打响。
